Vừa qua, Công ty Truyền tải điện 4 (PTC4, thuộc Tổng Công ty Truyền tải điện Quốc gia EVNNPT) đã phối hợp với các đơn vị liên quan tổ chức đóng điện vận hành mang tải đường dây 220 kV 2 mạch Cầu Bông - Bình Tân, hoàn thành giai đoạn 1 công trình “Cải tạo đường dây 220 kV Phú Lâm – Hóc Môn 1 mạch thành 2 mạch”.

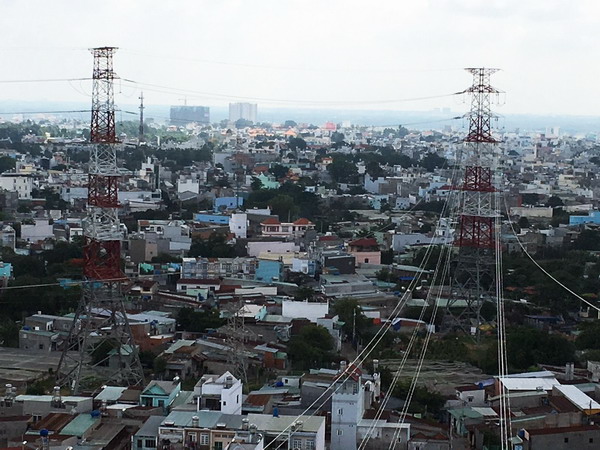

Đường dây 2 mạch 220 kV Cầu Bông - Bình Tân (Hóc Môn - Bình Tân). Ảnh: NPT
Đường dây 220 kV Phú Lâm - Hóc Môn do Truyền tải điện Thành phố Hồ Chí Minh (trực thuộc PTC4) quản lý. Đây có thể coi là tuyến đường dây huyết mạch liên kết mạch vòng với Trung tâm Điện lực Phú Mỹ (Phú Mỹ - Cát Lái - Thủ Đức - Hóc Môn - Phú Lâm và Phú Mỹ - Nhà Bè - Phú Lâm). Đường dây được xây dựng và đưa vào vận hành năm từ 1985 với nhiệm vụ cung cấp điện cho TP.HCM. Đường dây có tổng chiều dài toàn tuyến khoảng 17,5 km, đi qua địa bàn các quận 12, Bình Tân và huyện Hóc Môn.
Theo PTC4, nhằm đảm bảo khoảng cách an toàn của đường dây và tăng cường khả năng tải, đảm bảo cung cấp điện an toàn cho TP.HCM, lãnh đạo Tổng Công ty Truyền tải điện Quốc gia đã cho phép cải cải tạo từ 1 mạch thành 2 mạch.
Công trình này do EVNNPT làm chủ đầu tư, Công ty Cổ phần Tư vấn Xây dựng điện 2 thiết kế, Liên danh Công ty TNHH MTV Xây lắp điện 2 và Công ty Cổ phần Xây lắp điện 1, Công ty TNHH Xây dựng điện Thái Dương thi công, PTC4 sẽ thay mặt EVNNPT điều hành quản lý dự án và tiếp nhận quản lý vận hành sau khi công trình hoàn thành.
Theo EVNNPT, quy mô thực hiện thi công giai đoạn 1 của công trình bao gồm 2 phần. Phần đường dây trên không 2 mạch, cấp điện áp 220 kV với chiều dài 9 km từ vị trí cột đấu nối 54 (trụ đấu nối hỗn hợp 220 kV và 110 kV) của đường dây 220 kV Cầu Bông - Hóc Môn - Bình Tân đến vị trí cột đấu nối 25 hiện hữu của đường dây 220 kV Phú Lâm - Hóc Môn. Phần cáp ngầm trong đó 1 mạch xây dựng mới và 1 mạch sử dụng hiện hữu, cấp điện áp 220 kV, với chiều dài 783 m từ vị trí cột 43 đến cột 44 của đường dây 220 kV Cầu Bông - Bình Tân.
Sau khi hoàn thành thi công đấu nối theo sơ đồ kết lưới của Trung tâm Điều độ hệ thống điện miền Nam, tuyến đường dây 220 kV Hóc Môn - Bình Tân không đấu nối vào trạm 220 kV Hóc Môn mà đấu nối trực tiếp vào tram biến áp 500 kV Cầu Bông nên khi thi công hoàn thành giai đoạn 1 sẽ đóng điện vận hành tuyến đường 220 kV Cầu Bông - Bình Tân.
“Việc thi công công trình được thực hiện theo phương án cắt điện toàn tuyến để triển khai việc tháo dỡ, thu hồi đường dây hiện hữu đồng thời tiến hành xây dựng móng, dựng cột, kéo dây mới trên suốt chiều dài 17,5 km của hành lang tuyến hiện hữu sẽ đi qua địa bàn các phường, xã thuộc 3 quận, huyện trên nên yêu cầu về tính đồng bộ về chính sách, chế độ, tiến độ trong công tác bồi thường giải phóng mặt bằng là khá cao” - một lãnh đạo PTC4 nói.
Được biết, công trình có tổng mức đầu tư 426,52 tỷ đồng, được thực hiện qua 2 giai đoạn, giai đoạn 1 thi công đoạn từ Trạm biến áp (TBA) 220 kV Bình Tân đến TBA 220 kV Hóc Môn; giai đoạn 2 thi công đoạn từ TBA 220 kV Phú Lâm đến TBA 220 kV Bình Tân.
Ngọc Thọ
