Dự án Thủy điện Đồng Nai 3&4 đã được Tập đoàn Điện lực Việt Nam nghiệm thu hoàn thành và đưa vào vận hành từ đầu năm 2013, trong quá trình vận hành Công ty Thủy điện Đồng Nai đã phối hợp với Nhà thầu cung cấp thiết bị DongFang Trung Quốc (DEC) xử lý nhiều tồn tại liên quan đến thiết bị nhằm đảm bảo các tổ máy vận hành an toàn, hiệu quả. Việc xử lý tồn tại rò rỉ 4 van chính của 4 tổ máy của hai nhà máy thủy điện Đồng Nai 3 & Đồng Nai 4 là hạng mục rất quan trọng, đòi hỏi phải rút nước 2 đường hầm dừng 4 tổ máy trong thời gian dài. Việc dừng chạy máy dài ngày sẽ ảnh hưởng rất lớn đến chế độ dòng chảy hạ du đặc biệt không đáp ứng được mức nước tối thiểu cho sinh hoạt và sản xuất của nhân dân vùng hạ lưu nhà máy.

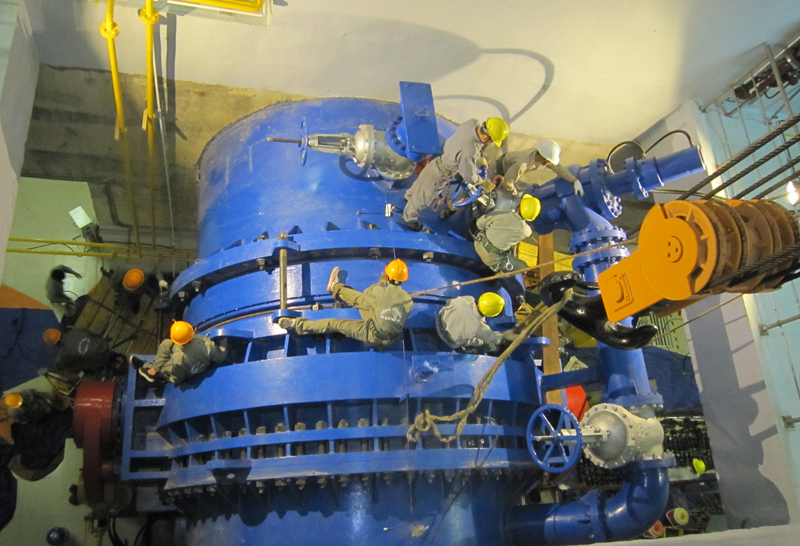

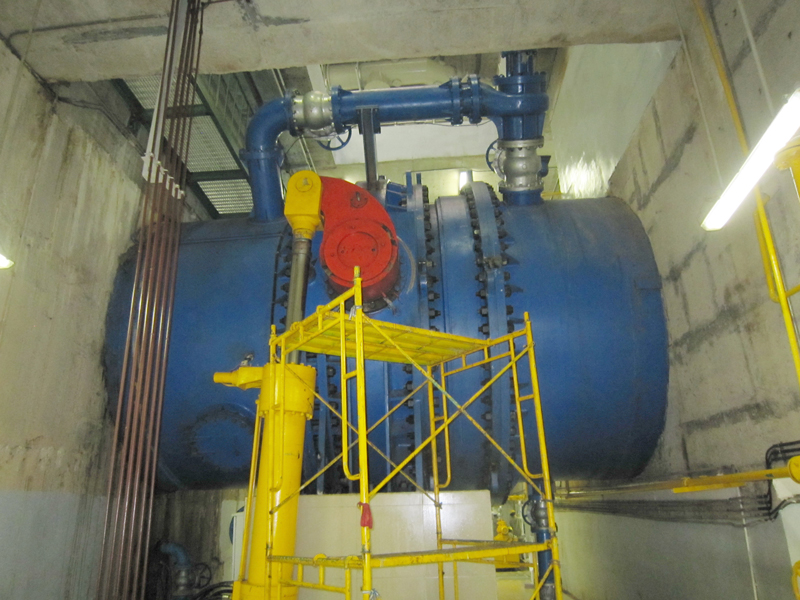

Van chính DN4000 Để đảm bảo thời gian hợp lý vừa không ảnh hưởng đến việc huy động Hệ thống điện vừa đảm bảo nhu cầu nước cho hạ du đồng thời phải phù hợp với khả năng hiện có, sau khi có sự thỏa thuận với A0, Công ty CP thủy điện Đắk Tih, UBND huyện Cát Tiên, Công ty đã quyết định thời gian dừng máy là 15 ngày từ ngày 19/1/2015 đến ngày 02/2/2015.
Nhận định đây là công việc có khối lượng lớn, phức tạp đòi hỏi kỹ thuật và chuyên môn cao khi tháo, lắp. Mặt khác đây là công việc lần đâu tiên Công ty tự thực hiện, vì thế Lãnh đạo Công ty đã chỉ đạo tổ chức nghiên cứu và lập phương án, tiến độ tổng thể và chi tiết từng hạng mục nhỏ, chuẩn bị đầy đủ dụng cụ, vật tư, nhân lực trước khi thực hiện.

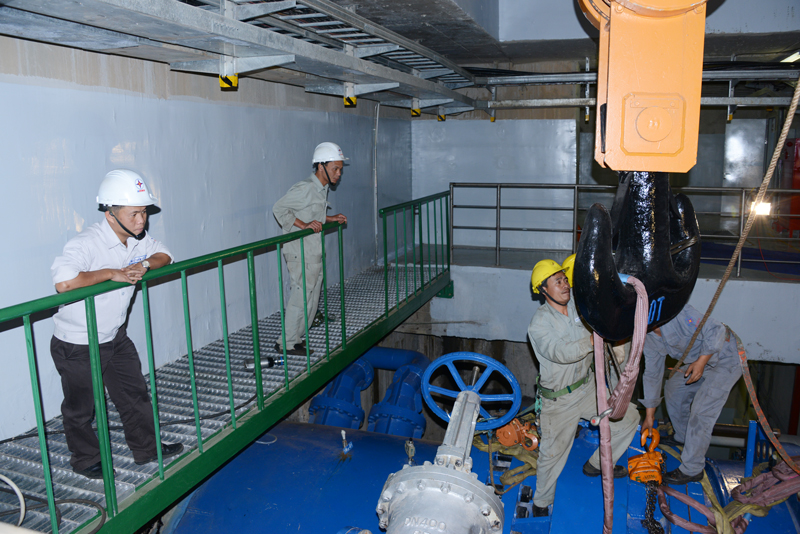

Ông Ngô Văn Sỹ - Phó giám đốc Công ty kiểm tra công tác tháo lắp Van chính

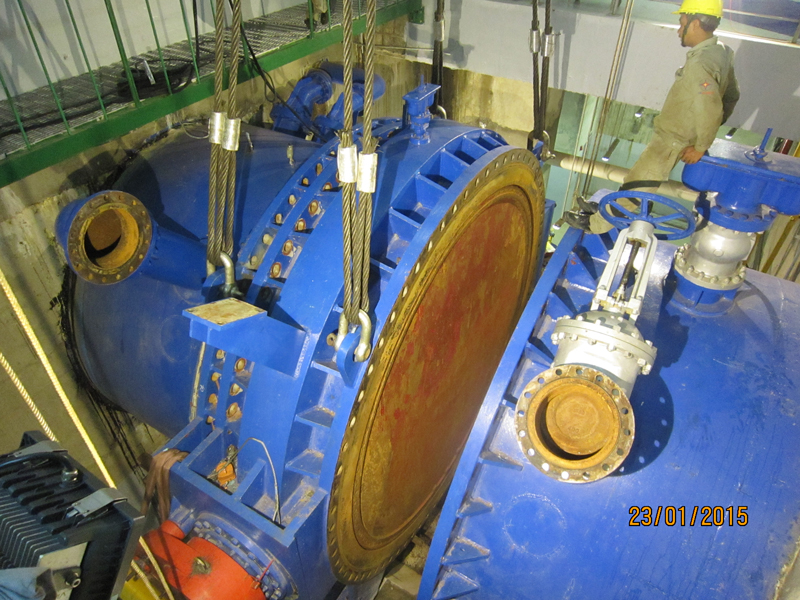

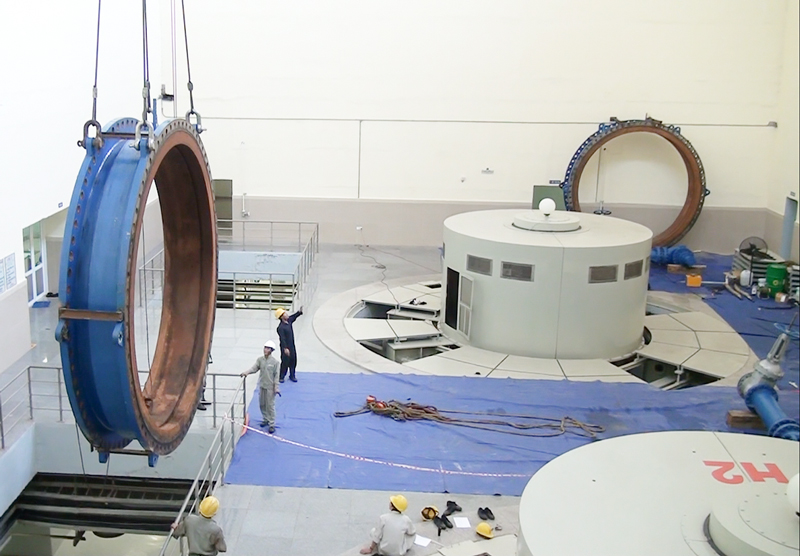

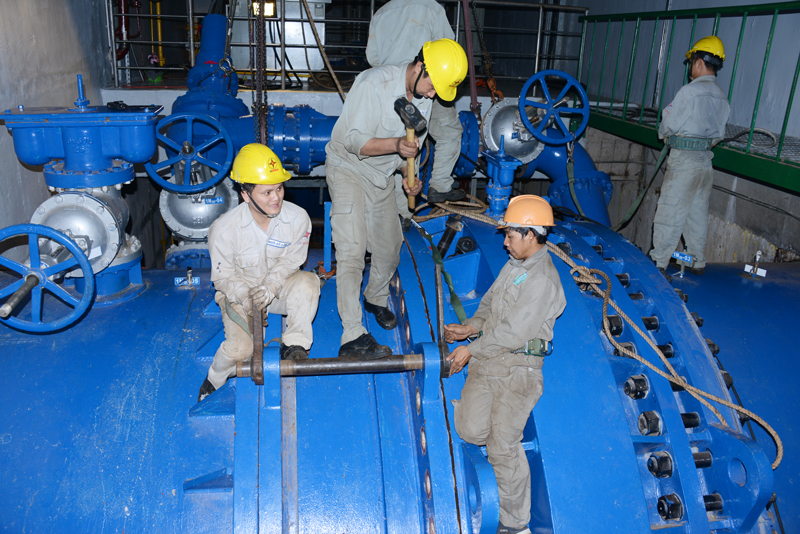

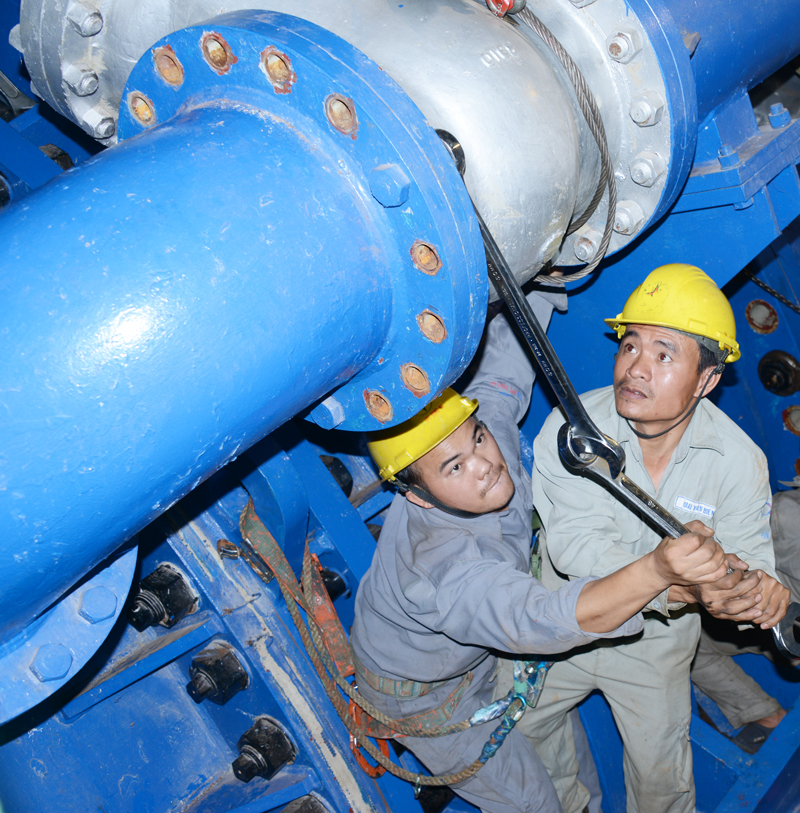

Quá trình tháo các van chính xử lý rò rỉ Trong thời gian thực hiện, Lãnh đạo Công ty luôn bám sát hiện trường chỉ đạo sát sao từng công việc, đồng thời với sự động viên, kích lệ của Lãnh đạo, Công đoàn, CBCNV Công ty đã lỗ lực chia ca thực hiện xử lý liên tục 24/24h. Kết quả sau 13 ngày lỗ lực, với sự tham gia chủ lực Tổ Cơ Phân xưởng Sửa chữa, Công ty đã hoàn thành suất sắc công việc nêu trên đảm bảo tuyệt đối An Toàn - Hiệu quả và vượt tiến độ 2 ngày đề ra. Ngày 31/01/2015 các van chỉnh đã được xử lý xong và đưa các tổ máy trở lại vận hành theo sự huy động của Trung tâm Điều độ hệ thống điện Quốc gia đồng thời đáp ứng được việc cấp nước cho hạ du để phục vụ sản xuất và sinh hoạt.

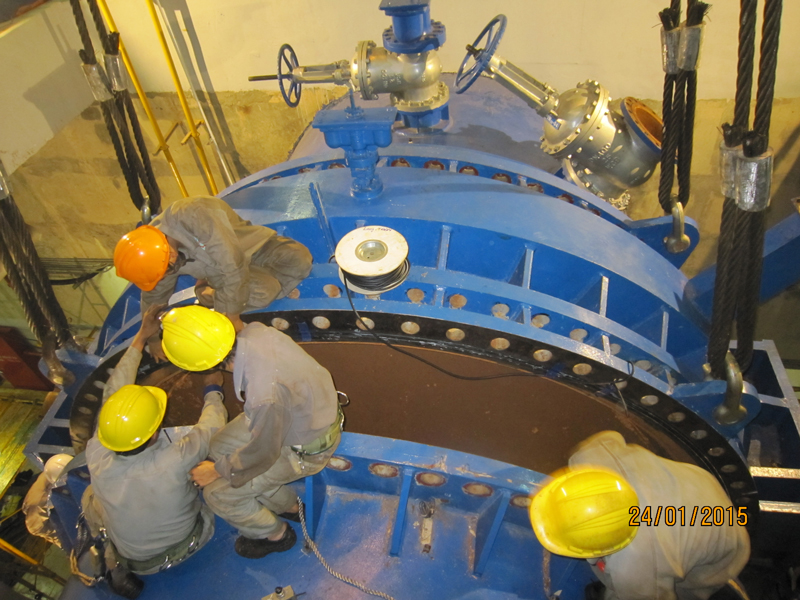

Quá trình lắp đặt sau khi xử lý rò rỉ Để đánh giá và ghi nhận sự thành công trong xử lý các van chính – sự làm chủ công nghệ của đội ngũ cán bộ kỹ thuật, công nhân, Giám đốc Công ty đã có Quyết định khen thưởng đột xuất cho các đơn vị trực tiếp tham gia. Đây là sự khuyến khích kịp thời của Lãnh đạo Công ty và là nguồn động viên để đội ngũ CBCNV trẻ của đơn vị phấn đấu vươn lên trong thời gian tới.
Bùi Văn Ái
